Площадь нужна для первого разговора о складе, но сама по себе она не описывает объект. В одном здании товар хранится на полу, в другом — на стеллажах; одному достаточно редких отгрузок, другому нужны отдельные потоки приёмки и выдачи; часть помещений может работать в другом температурном режиме. Каждое такое решение меняет не «коэффициент к квадратному метру», а состав проектирования, конструкций, инженерии и площадочных работ.
Поэтому полезный вопрос звучит не «сколько стоит склад такого размера», а «какой складской процесс должен обеспечить объект и что должно входить в результат подрядчика». Ответ позволяет получить объяснимый предварительный расчёт без выдуманной точности и затем подготовить сопоставимое коммерческое предложение.
Короткий ответ: стоимость формирует сценарий эксплуатации

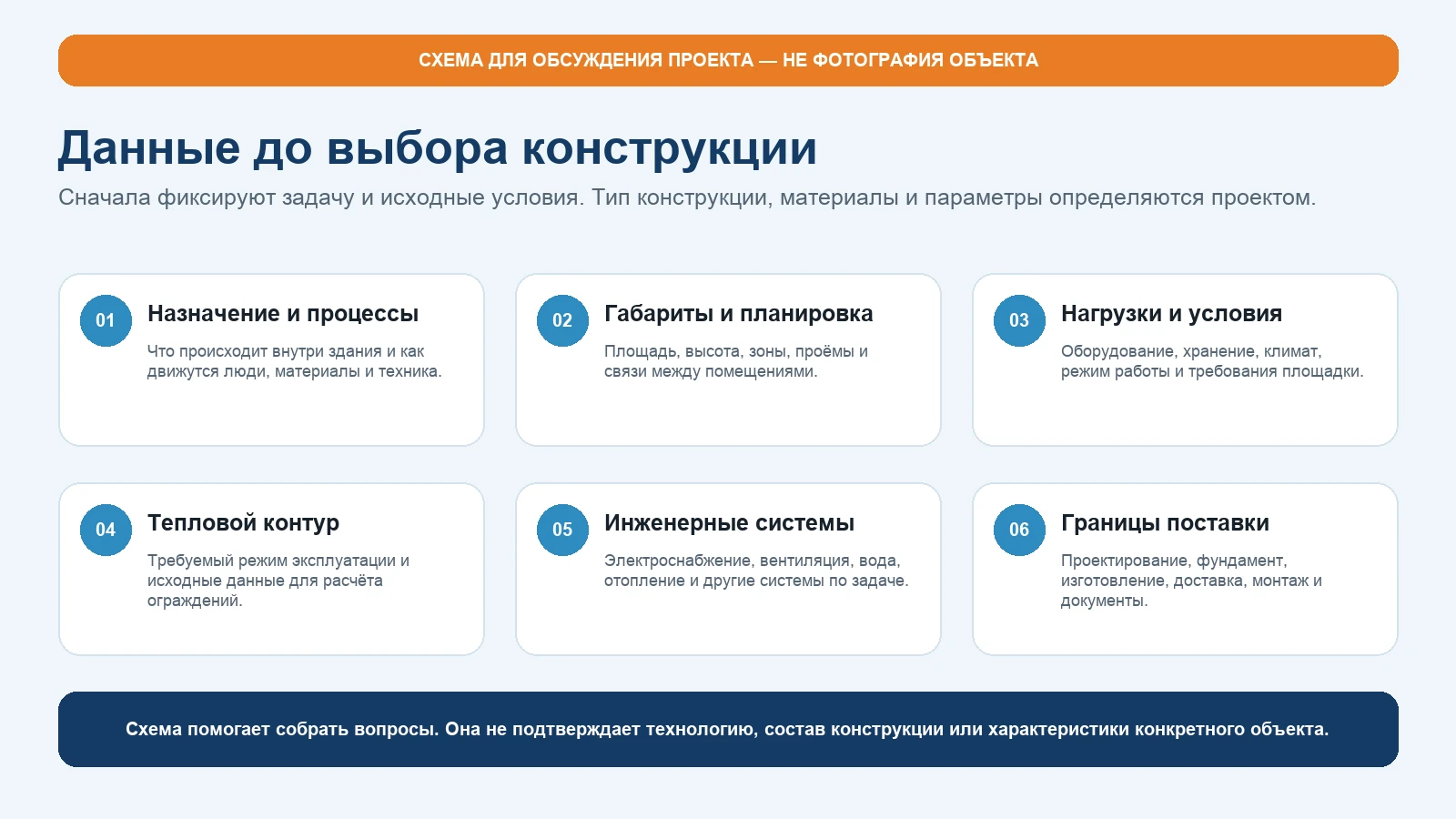

Для первого расчёта нужно связать семь групп решений:
- что и как хранится;
- какой полезный объём требуется;
- как движутся груз, техника и люди;
- какие ворота, зоны приёмки и отгрузки нужны;
- какие режимы должны поддерживаться внутри;
- что известно о площадке и наружных подключениях;
- где заканчивается работа поставщика.
Если эти группы не раскрыты, итоговая сумма будет опираться на допущения. Допущения допустимы на ранней стадии, но они должны быть видны: кто их подтвердит, какой раздел изменится после уточнения и когда расчёт потребуется обновить.
Соберите паспорт расчёта склада на одной странице
Начинать удобно не с длинного технического задания, а с краткого паспорта. Он не заменяет проект, зато помогает участникам обсуждать одну и ту же задачу.
| Блок | Что зафиксировать | Какой раздел расчёта затрагивается |
|---|---|---|
| Хранение | Вид груза, способ размещения, оборачиваемость, особые зоны | Компоновка, полезный объём, отделение участков |
| Стеллажи и техника | Рабочая схема, известные габариты, маршруты, места разворота | Сетка колонн, пол, проезды, защита конструкций |
| Приёмка и отгрузка | Тип транспорта, одновременные операции, ворота, доковые или рамповые зоны | Фасады, наружная площадка, технологические проёмы |
| Режимы | Отапливаемые и неотапливаемые участки, рабочие температуры, сменность | Контур, инженерные системы, разделение помещений |
| Площадка | Адрес, схема участка, подъезд, известные данные по основанию и сетям | Доставка, монтаж, фундамент, наружные подключения |
| Граница результата | Что передаёт поставщик и что остаётся заказчику | Полный состав КП, исключения и ответственность |
Неизвестный параметр так и обозначают: UNKNOWN — требует решения. Это полезнее случайного значения, которое позже попадёт в планировку или предложение как будто подтверждённый факт.
Полезный объём важнее одной площади
Склад работает в трёх измерениях. Кроме длины и ширины, заказчику важны полезная высота, схема стеллажей, свободные проходы, положение ворот и оборудование внутри. Эти сведения нужны проектировщику, чтобы предложить компоновку; назначать сетку колонн или сечения по статье нельзя.
Для обсуждения подготовьте хотя бы эскиз с зонами хранения и движения. На нём отметьте:
- максимальную рабочую высоту хранения, если она уже определена;
- ряды стеллажей либо напольные зоны;
- основные и резервные маршруты техники;
- места комплектации, контроля или временного накопления;
- оборудование, которому требуется собственная зона;
- участки, где колонна, дверь или инженерный ввод помешают операции.
Эскиз не обязан быть проектным чертежом. Его задача — показать, что полезная площадь и строительная площадь не всегда совпадают. Чем раньше выявлена конфликтующая зона, тем меньше риск обсуждать цену решения, которое не подходит процессу.
Ворота и доки считайте вместе с потоком транспорта
Количество проёмов нельзя выбирать отдельно от логистики. Важно понять, сколько операций идёт одновременно, какой транспорт приезжает, где он ожидает, как груз попадает внутрь и пересекаются ли маршруты приёмки и отгрузки.
В исходных данных укажите не только число ворот, но и их роль. Например: основной въезд, отдельная выдача, резервный проём или доступ к специальной зоне. Если рассматриваются док, рампа, навес или тамбур, их нужно показать как самостоятельную часть задачи, а не подразумевать словом «ворота».
Наружная площадка тоже участвует в расчёте. Схема движения, возможность подъезда и положение здания должны рассматриваться вместе. Конкретные геометрические параметры проверяют ответственные проектировщики и специалисты по площадке.
Пол, стеллажи и техника образуют один узел решений
Фраза «промышленный пол» не раскрывает требований. До выбора конструкции нужно передать данные о стеллажах, технике, грузе, стационарном оборудовании и операциях внутри. Если часть нагрузок пока неизвестна, поставщик должен видеть, кто и на каком этапе их выдаст.
Отдельно отметьте:
- что хранится на полу, а что — на стеллажах;
- какая техника работает в проходах;
- есть ли фиксированные линии или оборудование;
- нужны ли приямки, ограждения, зарядные или технические зоны;
- где пол примыкает к воротам и наружной площадке;
- входит ли выполнение пола в рассматриваемый договор.
Последний пункт особенно важен. Каркас, основание и пол могут находиться в разных договорах, но их исходные данные должны быть согласованы. Глубокий перечень данных для основания вынесен в отдельный материал — о фундаменте здания из сэндвич-панелей.

Температурные зоны задают требования к контуру и инженерии
Слова «тёплый склад» недостаточно. Опишите, какие зоны должны поддерживать заданный режим, как часто открываются ворота, есть ли соседние помещения с другими условиями и что происходит в нерабочее время. Точные решения по панелям, узлам, отоплению и вентиляции принимаются по проекту.
Для предварительного расчёта полезно разделить здание на участки:
- основная зона хранения;
- приёмка и отгрузка;
- комплектация или упаковка;
- офисно-бытовые помещения, если они требуются;
- технические помещения;
- участки с отдельным режимом.
Такое деление помогает не распространять одно требование автоматически на весь объект. Оно также показывает, где потребуются перегородки, двери, отдельные инженерные решения или дополнительное согласование.
Инженерные системы считайте от функции склада
ModulForma публично указывает комплектацию инженерными системами по ТЗ. Для конкретного склада фактический состав определяют проектом и договором. Заказчику не нужно самостоятельно рассчитывать систему, но нужно описать нагрузку и ожидаемый результат.
По электроснабжению перечисляют освещение, розеточные и технологические потребители, оборудование и известные точки подключения. По отоплению и вентиляции — зоны и режимы, которые они должны обслуживать. Вода и канализация могут относиться только к бытовым или технологическим помещениям либо отсутствовать; это проверяют по задаче объекта. Пожарные решения формируют профильные специалисты на основании исходных данных и применимых требований.
В предложении должно быть видно, что находится внутри здания, что относится к наружным сетям и какая точка соединяет две стороны. Неясная строка «инженерия включена» не позволяет проверить полноту бюджета.
Площадка добавляет собственный контур работ
Даже подробная спецификация здания не описывает участок. Для площадки нужны адрес, план размещения, доступные изыскания, отметки, подъезд, зона разгрузки, известные сети и ограничения. Эти данные влияют на основание, доставку, монтаж и наружные подключения, но не означают, что все перечисленные работы автоматически входят в договор поставщика.
Составьте две колонки: «результат по зданию» и «работы на площадке». Между ними отметьте точки передачи: схема нагрузок, готовность основания, место ввода сети, участок разгрузки, проверка перед монтажом. Подробную матрицу ответственности можно готовить отдельно; в расчёте склада достаточно сделать границы видимыми.

Доставка и монтаж должны завершаться проверяемым результатом
Стоимость логистики зависит от адреса, маршрута, состава груза и условий работы на объекте. Конкретный транспорт, техника и последовательность операций определяются после проработки проекта. Поэтому на раннем этапе фиксируют не придуманное число рейсов, а исходные данные и ответственных за их уточнение.
В коммерческом предложении отдельно проверяют доставку, разгрузку, монтаж здания, соединение предусмотренных систем и устранение замечаний. Если выбран шефмонтаж либо часть работ выполняет заказчик, это должно быть написано прямо. Иначе одинаковое слово «монтаж» может означать разный конечный результат.
Разделите расчёт на подтверждённое, предварительное и исключённое
Для склада полезнее не одна итоговая цифра, а бюджет с понятными статусами. Примените к каждой крупной строке четыре отметки:
- подтверждено — есть исходные данные и определён состав;
- предварительно — использовано явно записанное допущение;
- не входит — работа или поставка оставлена другой стороне;
- требует решения — данных пока недостаточно даже для допущения.
Так видно, какой объём можно обсуждать сейчас, а что изменится после планировки, данных по стеллажам, площадке или сетям. Когда появится новая информация, пересматривается связанный раздел, а не весь расчёт без объяснения.
Если вы сравниваете несколько поставщиков, используйте отдельный алгоритм сопоставления коммерческих предложений. Здесь задача уже: подготовить одинаковую складскую исходную модель до сравнения цен.
Что передать для первого предметного расчёта
Соберите доступный пакет, не дожидаясь идеального ТЗ:
- назначение склада и краткое описание операций;
- адрес и схему размещения на участке;
- ориентировочные габариты и полезную высоту;
- план стеллажей или способ напольного хранения;
- тип техники и её основные маршруты;
- зоны приёмки, отгрузки и комплектации;
- ворота, доки, рампы или специальные проёмы как требования, а не готовые размеры;
- температурные зоны и режим работы;
- перечень помещений вне основной зоны хранения;
- известное оборудование и исходные инженерные требования;
- доступные материалы по участку, основанию и наружным сетям;
- желаемую границу: проектирование, изготовление, доставка, монтаж, подключения;
- существующие чертежи, спецификации, фотографии площадки и документы;
- список неизвестных данных с ответственными за уточнение.
После проверки пакета в ответе должны появиться: принятый сценарий, рабочая компоновка, состав расчёта, перечень допущений, исключения, границы работ и вопросы для следующего этапа. Цена и срок закрепляются только в документах по конкретному проекту.
Подготовьте данные для расчёта склада
Посмотрите решения на странице складов из сэндвич-панелей и передайте имеющийся план, перечень стеллажей, схему потоков или исходную задачу через форму расчёта. Даже неполный пакет полезен, если неизвестные параметры отмечены честно: специалист сможет показать, какие решения нужны до следующей версии предложения.
Передать исходные данные для расчёта склада
Приложите план, схему хранения, данные по воротам, площадке и известным инженерным требованиям. Неизвестные параметры можно отметить прямо в задаче — они станут списком уточнений, а не выдуманными исходными данными.
