Последовательность монтажа — это не универсальная инструкция «поставить первый блок, затем второй». Для конкретного объекта порядок зависит от планировки здания, монтажного решения, подъезда, положения техники, очереди транспорта, возможности временно разместить модули и доступа к соединениям. Поэтому рабочий порядок должен быть привязан к проекту и согласован до отгрузки.

Для руководителя строительства ценность такого плана простая: он заранее видит, что должно быть готово к каждому шагу и какой сбой остановит следующий. Для логиста — понимает, в какой очереди нужны машины. Для монтажной команды — сохраняется доступ к узлам. Для заказчика — меньше решений принимается в последний момент.

Начните с условий площадки, а не с номера модуля

Перед составлением очередности соберите фактические ограничения:

  • утверждённая схема расположения здания;
  • готовность основания и способ подтверждения этой готовности;
  • маршрут въезда и выезда транспорта;
  • доступная рабочая зона монтажной техники;
  • препятствия над и рядом с монтажной зоной;
  • место ожидания транспорта и временного размещения, если оно предусмотрено;
  • точки инженерных вводов и участки, к которым потребуется доступ;
  • контакт ответственного заказчика на площадке;
  • ограничения по режиму работ, действующие именно на объекте.

Точные размеры зон, параметры техники и допустимые условия определяются монтажным проектом и организацией работ. Их нельзя корректно заменить универсальными цифрами из статьи.

Свяжите модули с планом здания

Каждый блок должен иметь однозначное обозначение, которое совпадает в документах производства, логистики и монтажной схеме. Хорошо, когда по маркировке можно сразу ответить:

  • где модуль находится на плане;
  • в какой очереди его грузят;
  • на какой машине он приходит;
  • куда его устанавливают;
  • какие соединения выполняются после установки;
  • можно ли переходить к следующему модулю.

Если логист использует одну нумерацию, а монтажник другую, ошибка становится вероятной ещё до разгрузки.

Планируйте назад от первого подъёма

Удобно начинать не с даты отгрузки, а с момента, когда первый модуль должен занять своё место. Затем двигаться назад по зависимостям.

Контрольная точкаЧто должно быть готовоКто подтверждает
Установка первого модуляОснование, монтажная зона, схема и техникаОтветственные по договору и монтажному плану
РазгрузкаБезопасный доступ транспорта и место работы техникиПлощадка и монтажная команда
Прибытие машиныОкно въезда, контакт, понятный маршрут внутри объектаЗаказчик/логист
Выезд с производстваМаркировка, комплектность, очередь отгрузкиПроизводство
Начало подготовкиАктуальная версия плана и перечень ограниченийПроектная команда

Такой обратный план показывает, что «машина выехала» — не начало монтажа. К этому моменту значительная часть решений уже должна быть закрыта.

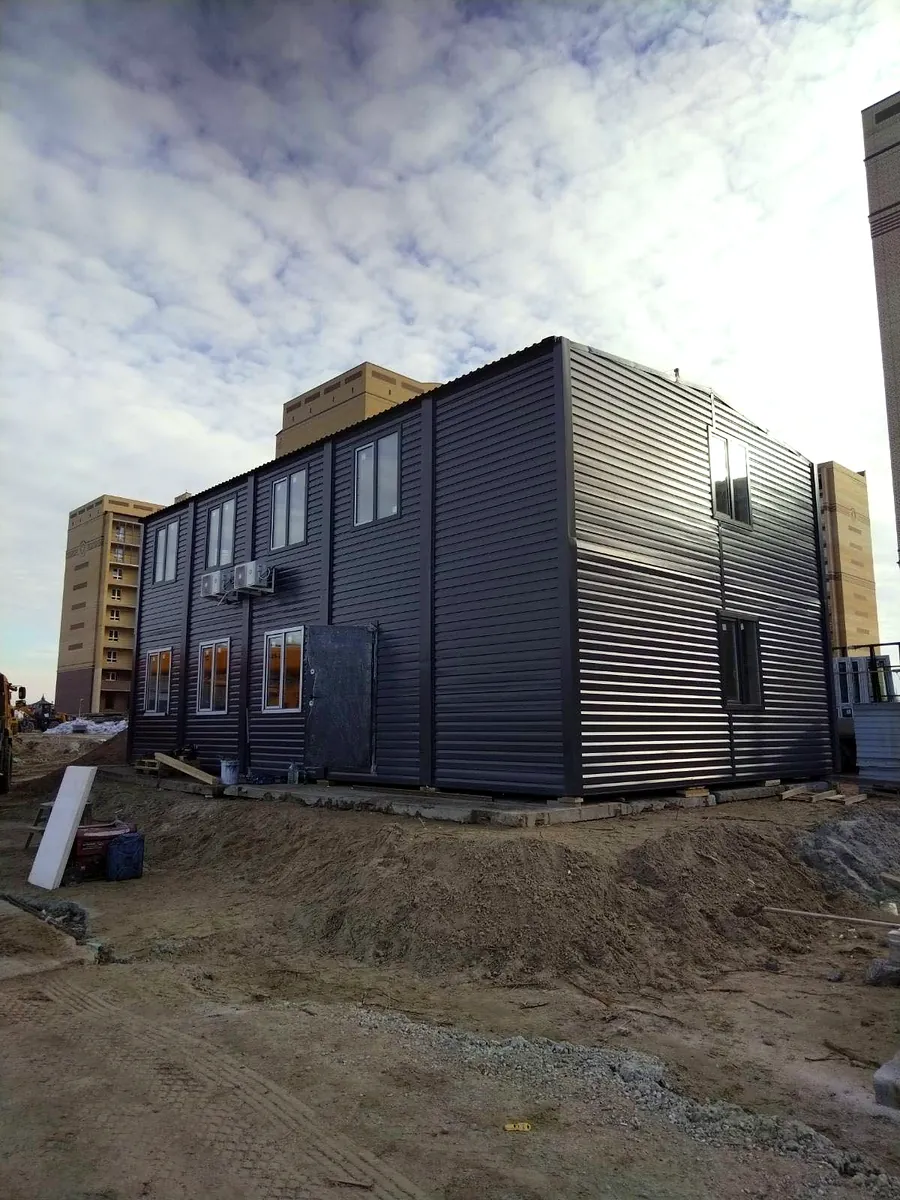

Двухэтажное модульное здание рядом с незавершённой площадкой.
Порядок установки нужно связывать с доступом к рабочим зонам и последующим операциям.

Очередь машин должна повторять монтажную логику

Если нужный первым модуль приезжает последним, площадке приходится искать место для временного хранения и делать лишние перестановки. Поэтому очередь транспортных средств согласуют вместе с монтажной схемой.

В таблице логистики полезны колонки:

  1. номер модуля;
  2. позиция на плане;
  3. машина или рейс;
  4. плановое окно прибытия;
  5. место разгрузки;
  6. следующий монтажный шаг;
  7. контакт ответственного.

План должен учитывать возможность задержки. Не нужно выдумывать точное допустимое время ожидания заранее — важно решить, где будет находиться транспорт и кто меняет очередь, если один рейс отклонился от графика.

Не закрывайте узел раньше проверки

После установки конкретного модуля могут оставаться соединения, герметизация, инженерные переходы или контрольные операции. Следующий блок не должен перекрыть доступ до того, как ответственный подтвердил возможность продолжения.

В монтажной карте используйте понятные «точки удержания»: не переходить к следующему шагу, пока не выполнена определённая проверка. Перечень таких точек формирует проектная и монтажная команда для конкретной системы.

Это полезнее, чем пытаться описать в ТЗ все технологические операции. Заказчику важно видеть управляемый переход между этапами.

Разделите строительную и инженерную последовательность

Физическая установка модулей и соединение инженерии связаны, но не всегда происходят одним потоком. До монтажа определите:

  • какие инженерные участки выполнены внутри модуля;
  • какие соединения появляются только после стыковки;
  • к каким зонам нужен доступ до закрытия отделки или примыканий;
  • когда можно подключать наружные сети;
  • кто принимает готовность инженерного этапа.

Если этого не сделать, строительная команда может закрыть зону, в которую позже нужно вернуться инженерному подрядчику.

Чек-лист за сутки до начала работ

Не привязывая его к конкретному сроку проекта, сам контроль удобно провести непосредственно перед выходом на площадку. Проверьте актуальность:

  • монтажной схемы и маркировки модулей;
  • подтверждения готовности основания;
  • доступа транспорта и техники;
  • очереди рейсов и контактов водителей/логиста;
  • ответственных представителей на объекте;
  • перечня инженерных точек и открытых вопросов;
  • условий допуска на площадку;
  • плана действий при задержке или изменении очереди.

Если критичный пункт не подтверждён, лучше явно остановить соответствующий этап, чем надеяться решить его во время разгрузки.

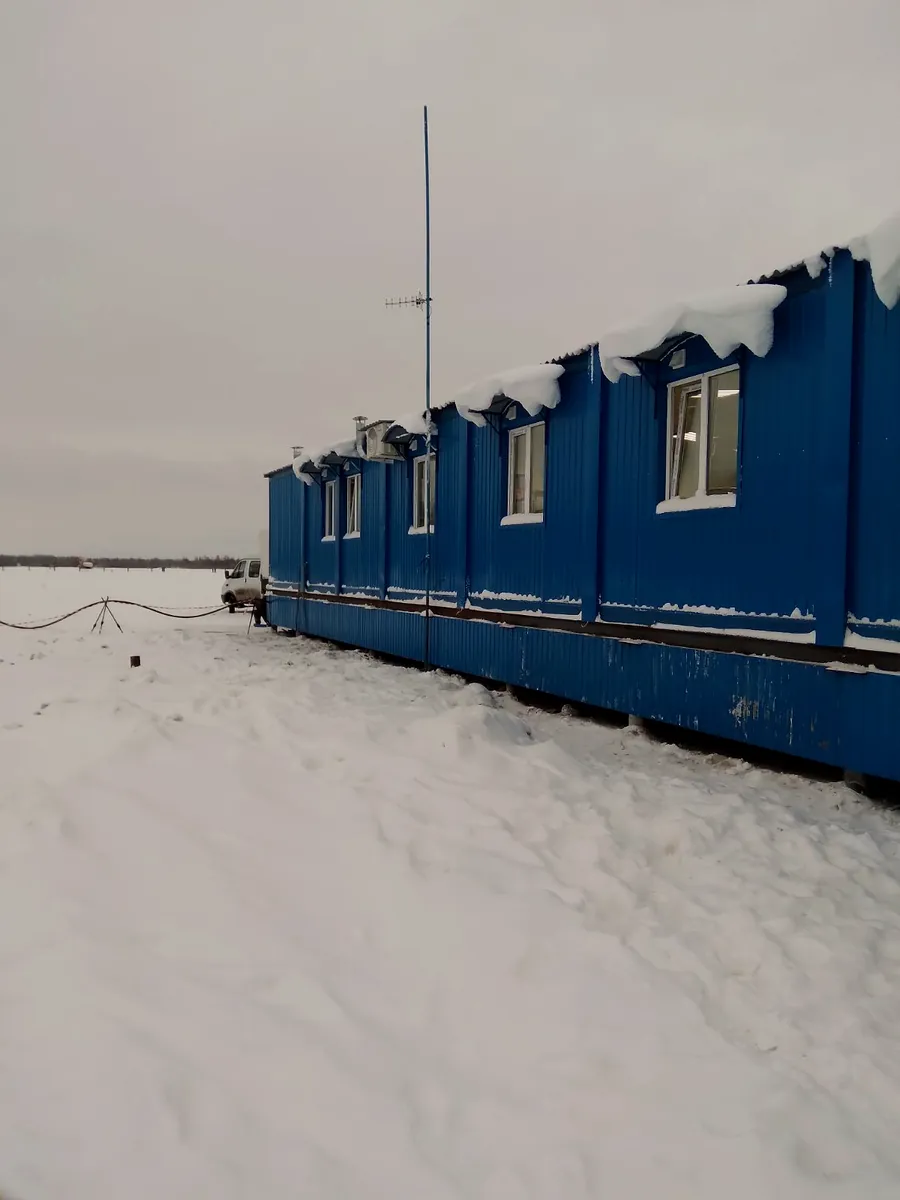

Протяжённое модульное здание и свободная зона вдоль фасада.
Доступ вдоль здания и к инженерным точкам проверяют до закрытия следующего монтажного шага.

Что должен получить водитель, монтажник и заказчик

Один большой «план монтажа» неудобен для всех. Разделите информацию по роли.

Водителю и логисту: адрес, маршрут внутри площадки, окно въезда, контакт, номер модуля и понятная команда при задержке.

Монтажной команде: актуальная схема, маркировка, готовность основания, зона техники, последовательность установки, доступ к соединениям и точки контроля.

Заказчику: общий график, перечень того, что он должен предоставить, ответственные, критерии готовности этапов и порядок фиксации изменений.

Так уменьшается риск, что важное условие есть в проекте, но не дошло до человека, который должен его выполнить.

Фиксируйте передачу результата между этапами

В течение монтажа полезно фиксировать не общий отчёт «работы идут», а переходы между этапами. В журнале достаточно номера модуля или зоны, выполненного шага, открытых замечаний, следующего действия, ответственного и ссылки на актуальную схему.

Такой журнал помогает на пересменке и при участии нескольких подрядчиков. Следующая команда видит, какой узел действительно принят, где остался открытый доступ и почему следующий модуль пока нельзя ставить. Если возникает отклонение, запись связывает решение с конкретной версией монтажной схемы.

Журнал не подменяет обязательные исполнительные документы проекта. Его задача — сохранить оперативную картину и не дать устной договорённости потеряться между логистикой, монтажом и инженерной командой.

Изменение очередности — это управляемое решение

Иногда порядок приходится менять: транспорт задержался, один модуль не готов, площадка временно недоступна. Новая последовательность не должна появляться устно между крановщиком и водителем без проверки последствий.

Перед изменением ответственный должен понять:

  • остаётся ли доступ к следующим позициям;
  • не блокируются ли незавершённые соединения;
  • есть ли место для другой машины;
  • соответствует ли изменение монтажному решению;
  • кому нужно передать новую версию очереди.

Если требуется техническое решение, его принимает уполномоченный специалист по проекту. Статья не заменяет монтажную документацию.

Как зафиксировать последовательность в ТЗ

Заказчику полезно потребовать не конкретную универсальную технологию, а управляемый результат:

  • «До отгрузки представить схему маркировки модулей и их положение на плане».
  • «Согласовать очередь поставки с последовательностью установки».
  • «Указать требования к готовности основания и монтажной зоны».
  • «Определить ответственность за разгрузку и необходимые ресурсы».
  • «Зафиксировать этапы, после которых требуется проверка до продолжения монтажа».
  • «Показать границы межмодульных и наружных инженерных соединений».
  • «Определить порядок изменения очереди и информирования участников».

Эти пункты помогают сравнить проработку предложений, не подменяя проектирование со стороны поставщика.

Вопросы подрядчику перед отгрузкой

  1. Есть ли единая маркировка между производством, схемой и логистикой?
  2. Каким документом подтверждается готовность основания?
  3. Кто проверяет монтажную зону до прибытия первой машины?
  4. Кто организует разгрузку и кто координирует технику?
  5. Какие работы выполняются после установки каждого модуля?
  6. Где нельзя потерять доступ к соединениям?
  7. Кто принимает решение при изменении очередности?
  8. Как фиксируется завершение монтажного этапа и замечания?

Если ответы распределены по разным письмам, соберите их в один рабочий документ до начала поставки.

Итог: монтаж начинается до приезда модулей

Хорошая последовательность монтажа объединяет проект, производство, логистику и площадку. Она не обещает отсутствие задержек, но делает последствия понятными: участники знают, какой следующий шаг зависит от текущего и кто принимает решение при отклонении.

Для заказчика главный результат — не красивый график, а управляемая передача от готового основания к установленному зданию и далее к инженерным подключениям и приёмке.
